JOLI-BOIS – Avancement des travaux

Les équipes travaillent d’arrache-pied sur le chantier JOLI-BOIS à Woluwe-Saint-Pierre.
En effet, le projet bénéficie de subsides importants de la Fédération Wallonie-Bruxelles et de l’Europe, conditionnés à une date de réception provisoire avant la fin du mois de juin.

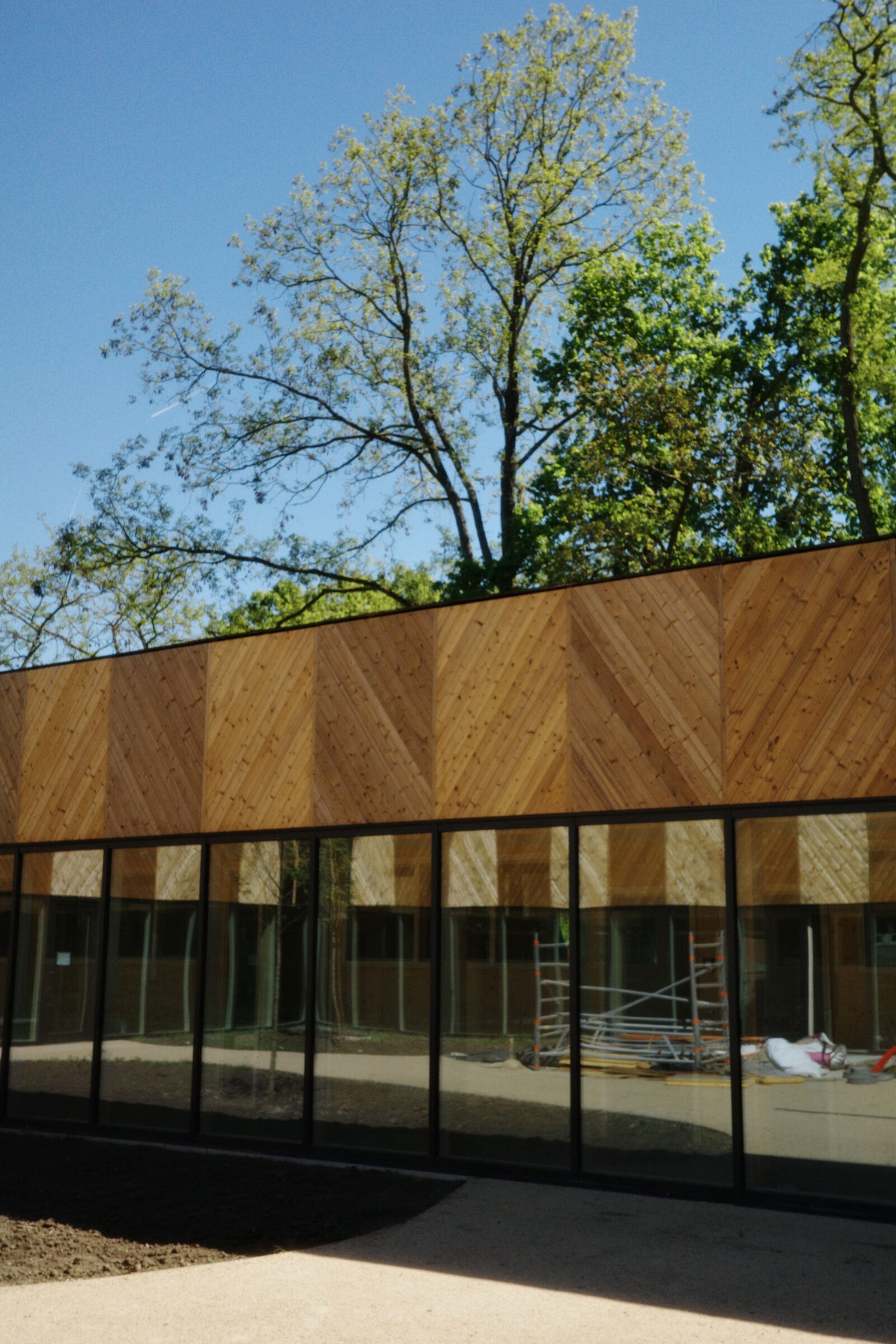

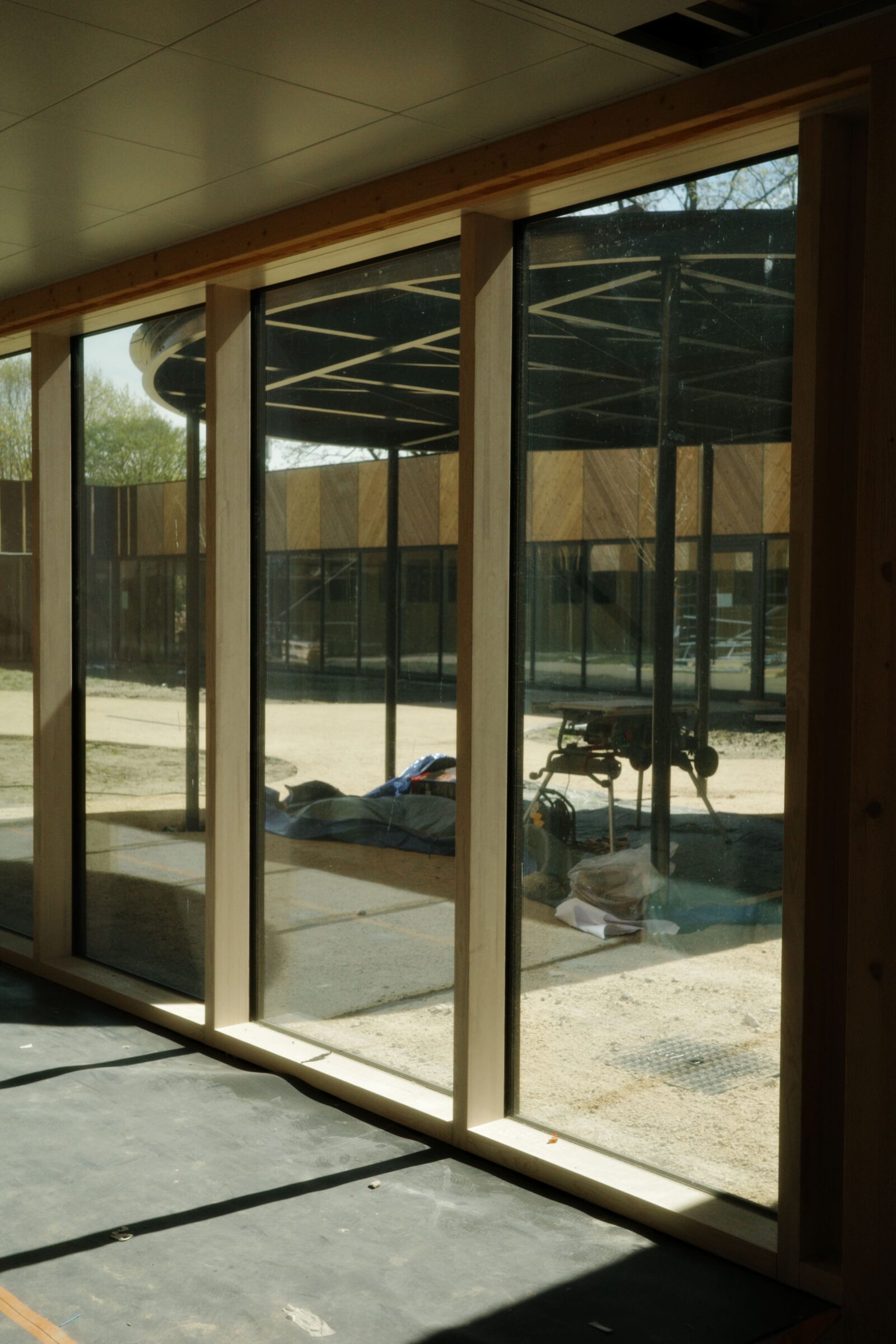

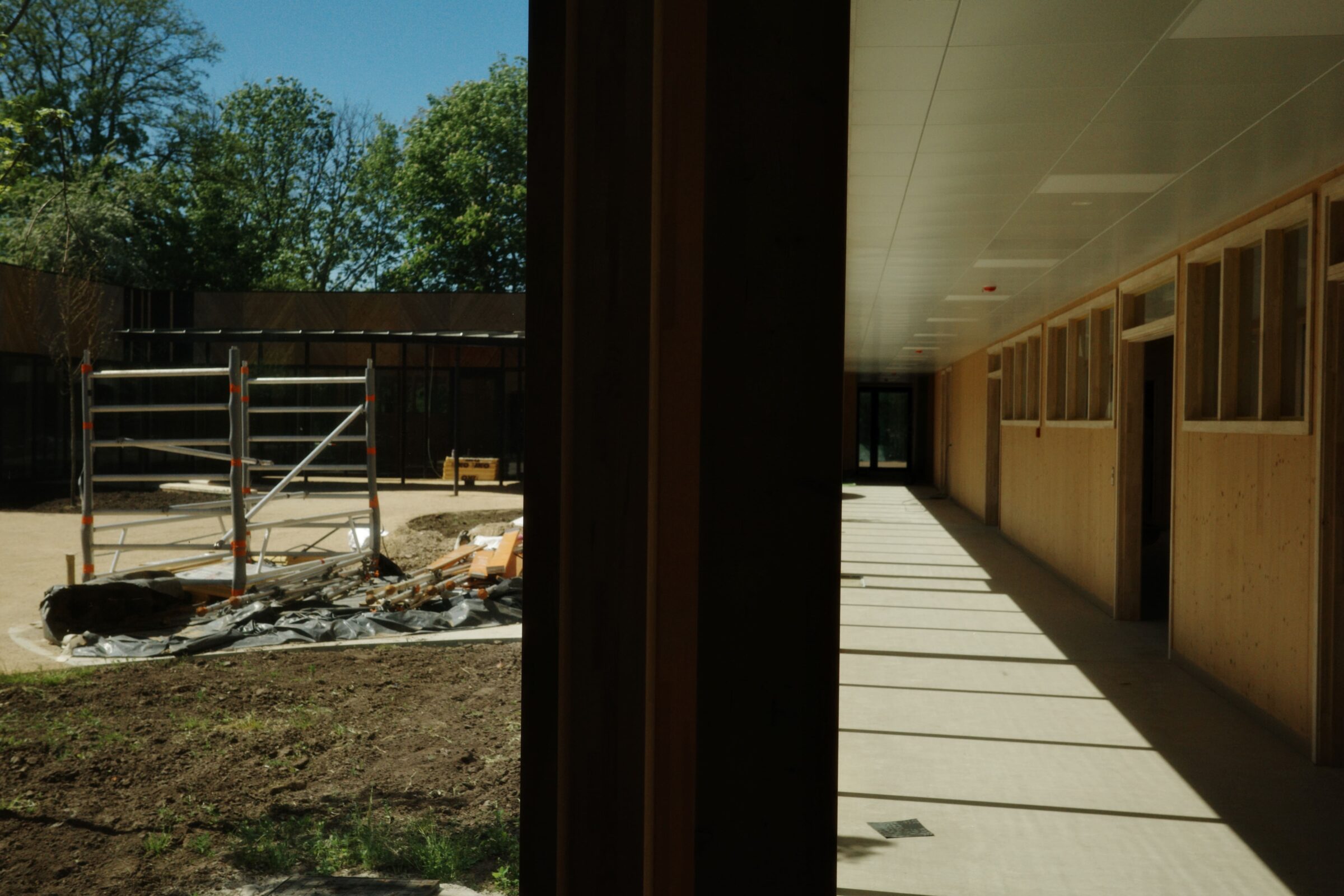

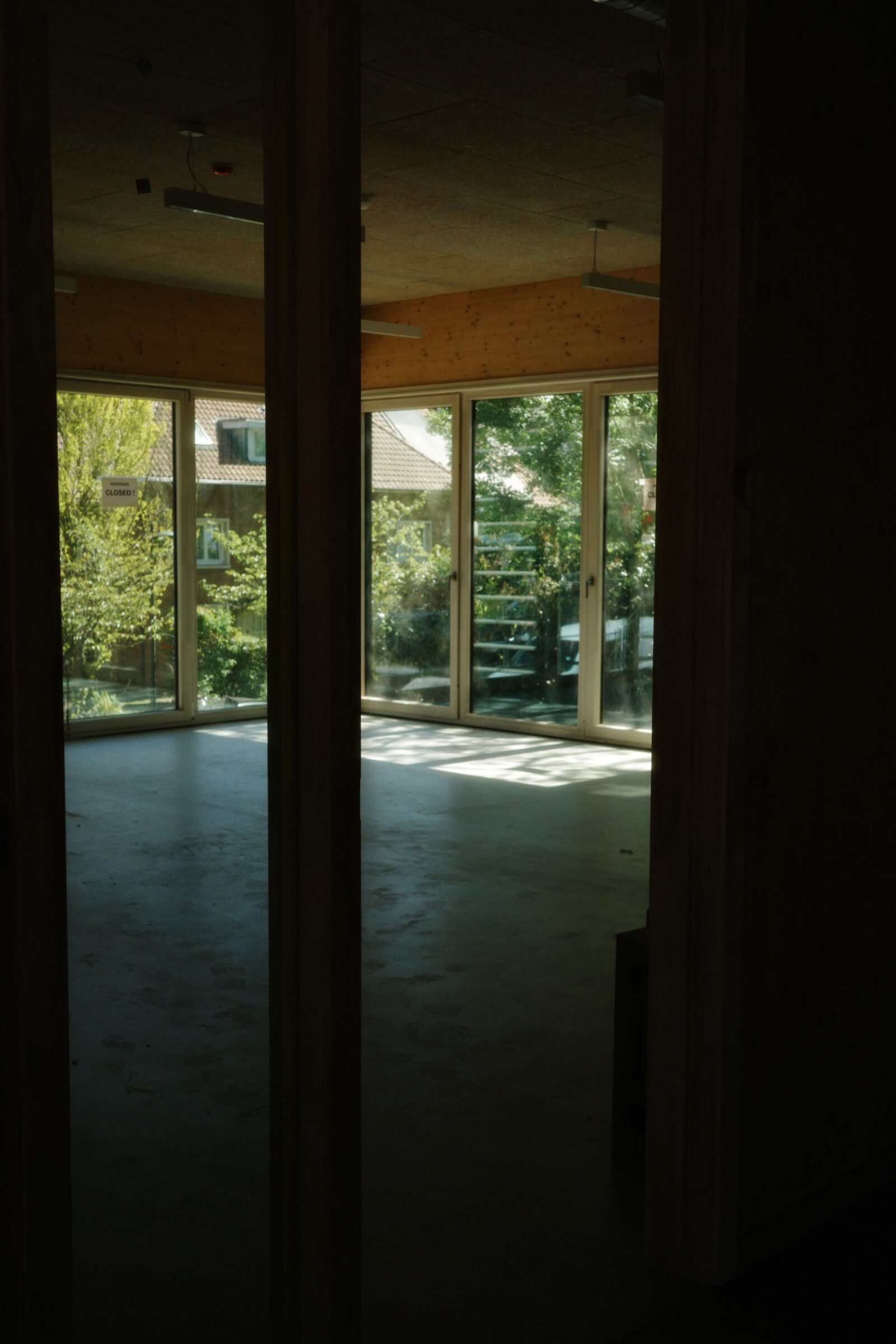

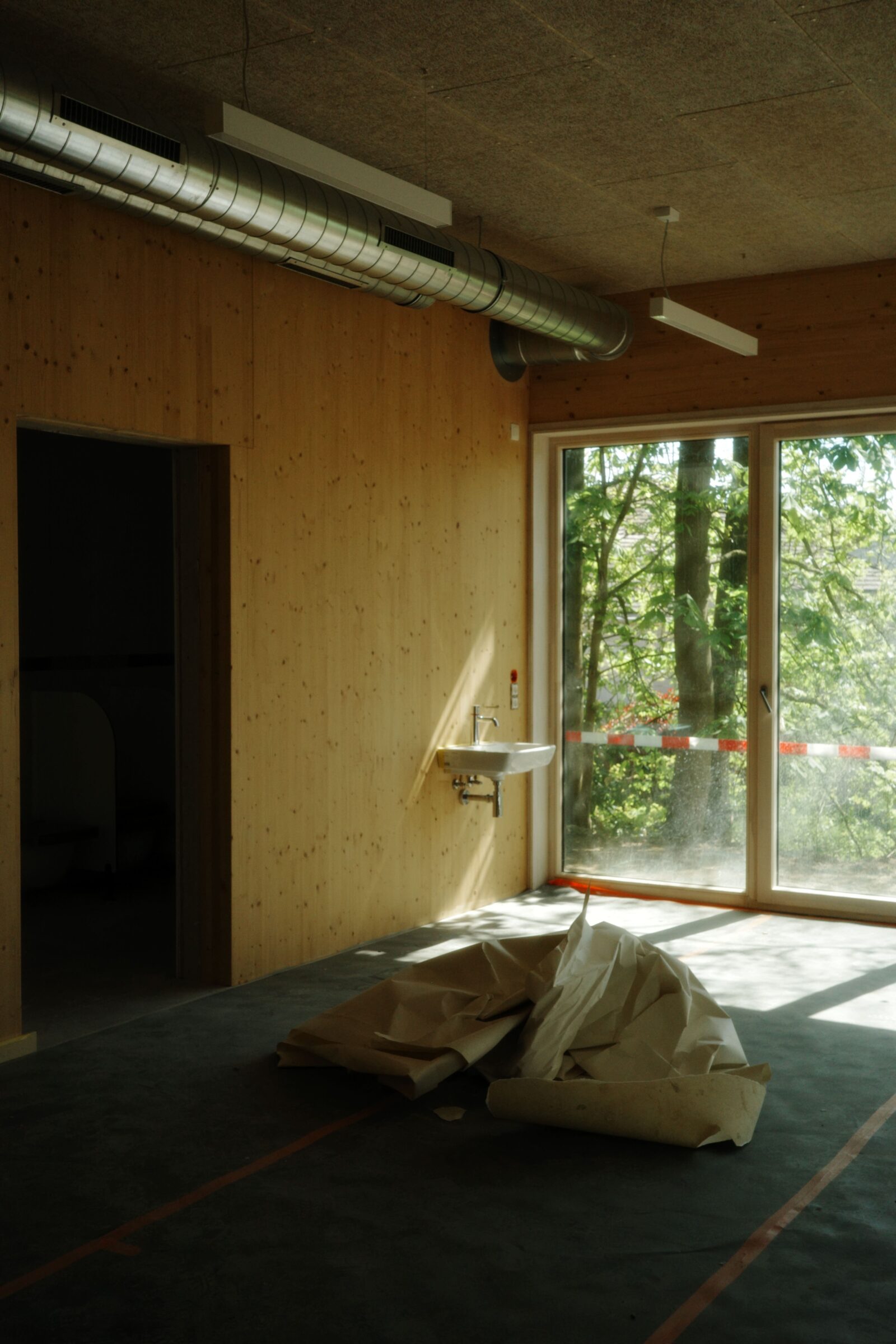

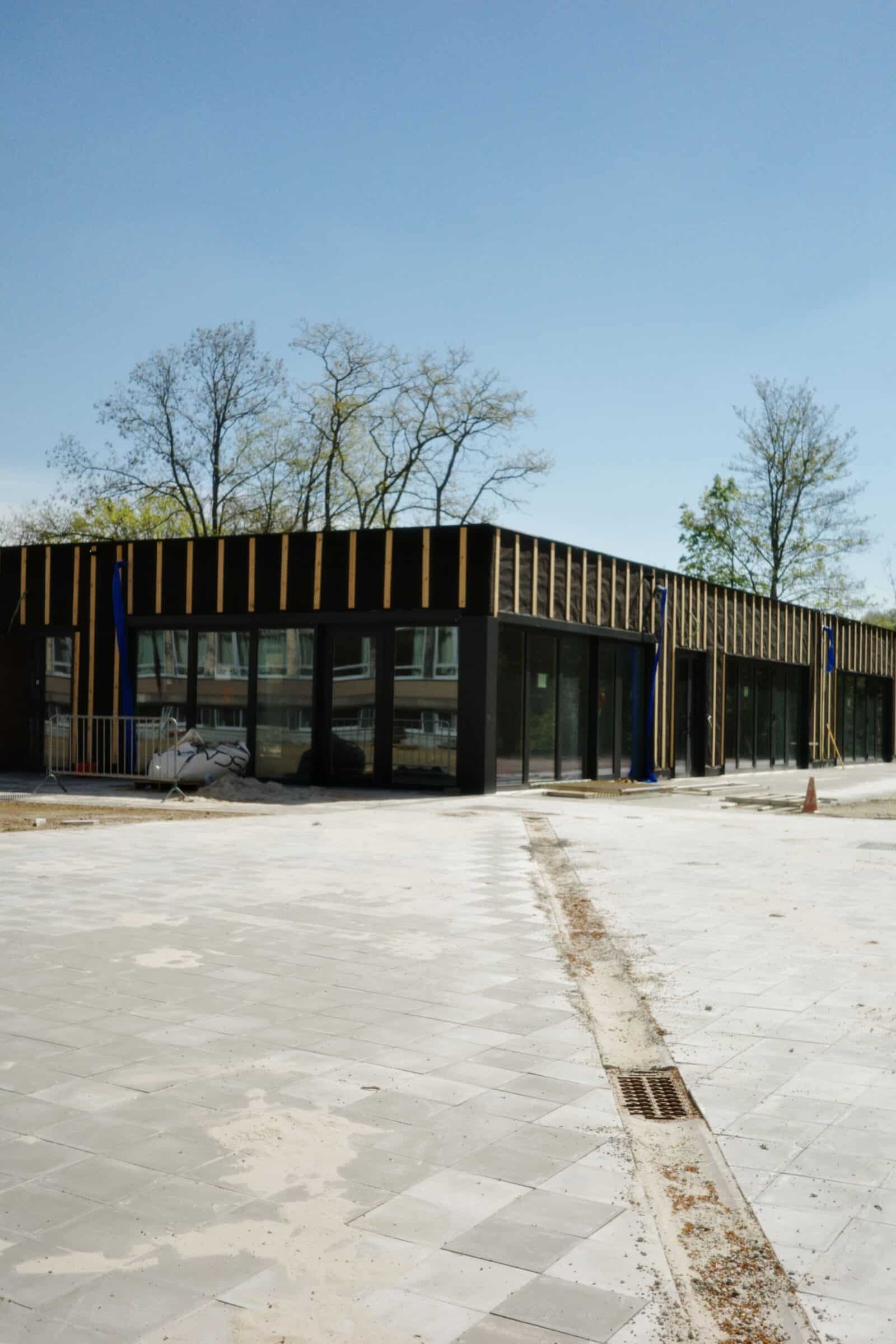

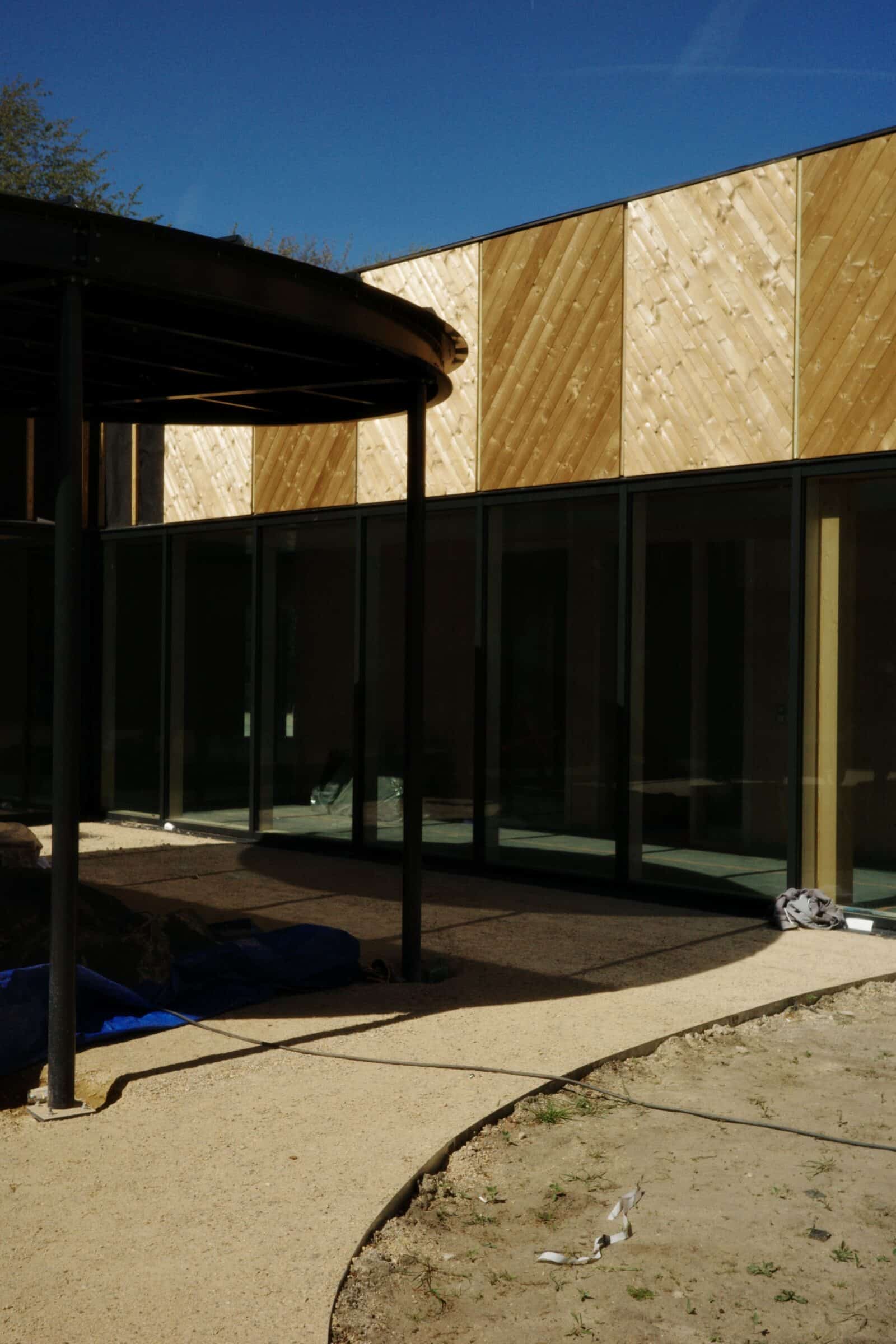

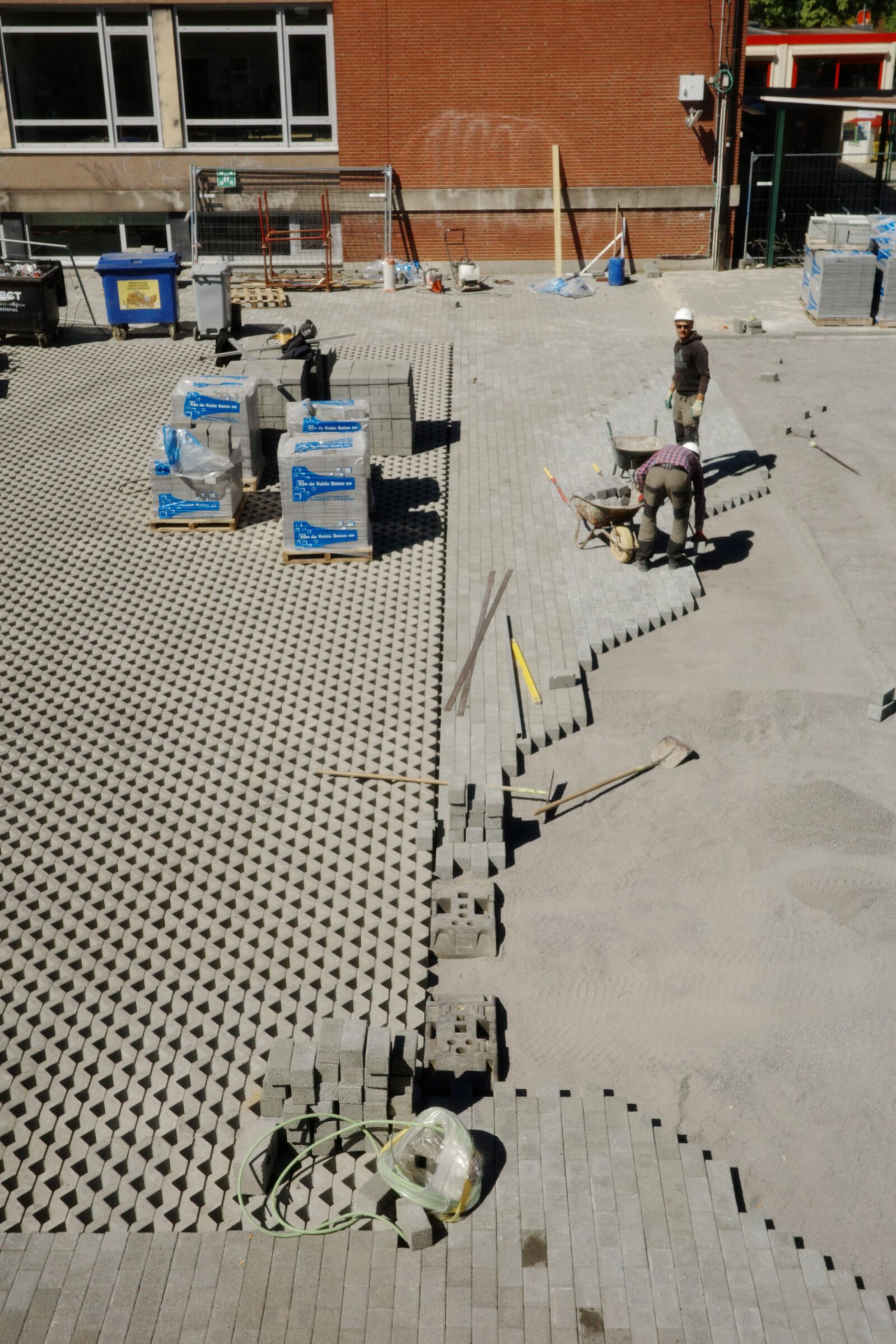

Bardage bois, pavage, semis, enlèvement des protections et nettoyage intérieur : plusieurs corps de métier sont présents sur chantier et profitent des belles conditions météo pour avancer au mieux.
Prochaines étapes :
- éléments de ferronnerie (portails, garde-corps de l’escalier d’entrée et de l’escalier en cave)
- finitions en toiture : couvre-murs, brise-vue en bois et garde-corps de sécurité côté patio

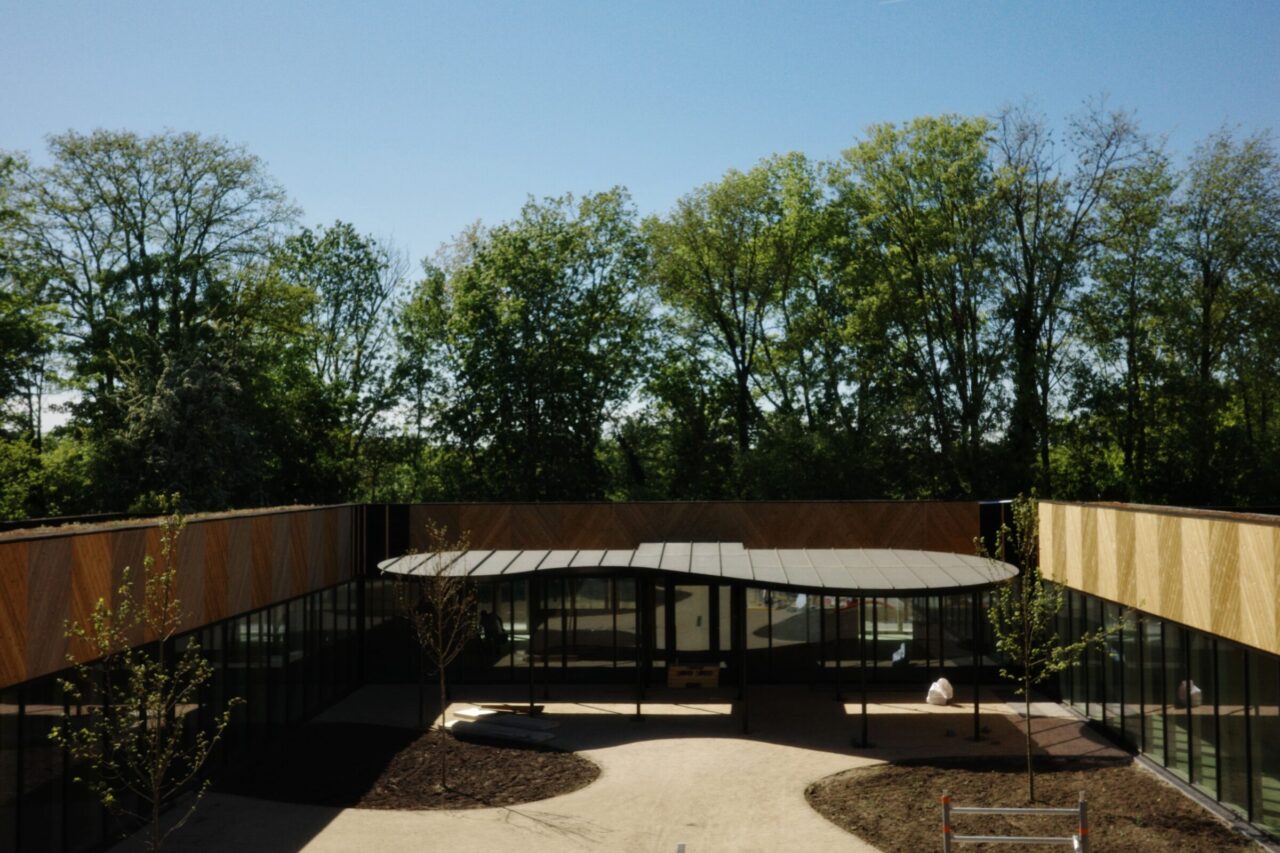

- éléments d’aménagement extérieurs : arceaux vélos, éclairage

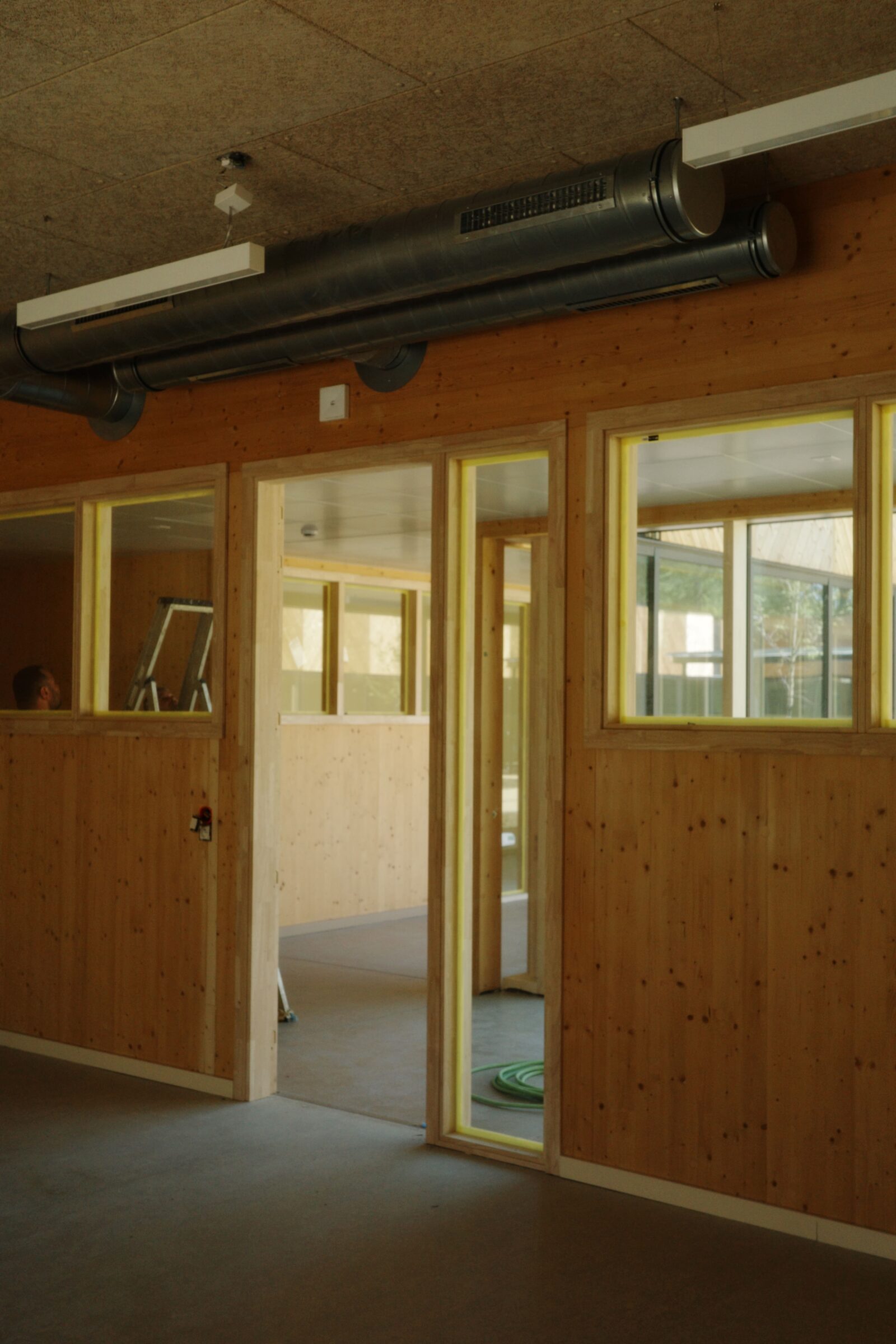

- enfin, placement des portes intérieures, dont les délais de production sont actuellement très longs.
Vu l’ampleur du déménagement à venir et le temps nécessaire pour la fabrication du mobilier sur-mesure, la rentrée des élèves dans les nouvelles classes est prévue au retour des congés d’automne, en novembre 2026.
Maîtrise d’ouvrage : Commune de Woluwe-Saint-Pierre
Entreprise générale : Vanderstraeten
Bureaux d’études (stabilité, techniques spéciales et PEB) : Rebar & GEI
(voir la fiche projet)
